通榆:跑出项目建设“加速度”
  连日来,通榆县境内的吉林白城傅家500千伏输变电工程的变电工程建设施工现场一片火热建设场景,工人们抓安全、保质量、抢工期,掀起项目建设新热潮。

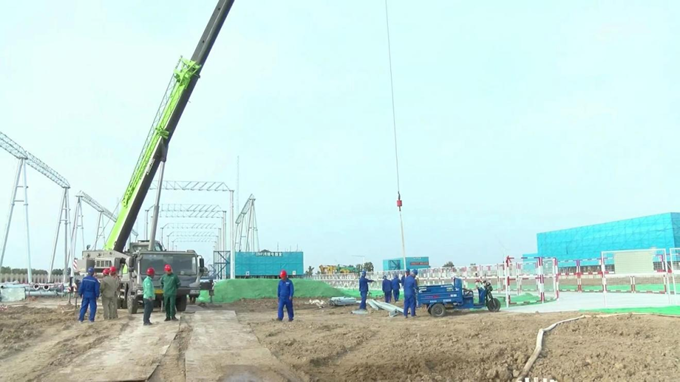

  记者在项目建设现场看到,主体建筑已基本成型。该项目于今年6月,在通榆县十花道乡曙光村正式破土动工,规划2025年12月30日竣工投产。为保证工程进度,项目施工团队倒排工期,科学调配人员和机械,组织充足施工人员坚守项目一线,合理安排施工时间,采取错时施工方式,在保证项目建设安全的前提下加快建设进度。经过4个月的奋战,预计可提前完成建设任务。

  吉林白城傅家500千伏输变电工程的变电工程实施项目总工程师钱春年说:“现在大家看到的是吉林白城傅家500千伏输变电工程—变电工程的施工现场,本期是上了两台1200MVA主变压器,500千伏出线是2回,分别去昌盛1、2回,220千伏HGIS本期出线是8回。目前已经完成整体土建施工任务55%左右,两台主变压器基础已施工完成,预计整体施工是在2025年5月30日能竣工投产。”

  据了解,吉林白城傅家500千伏输变电工程总投资8.9亿元,年度计划投资4.5亿元。主要包括傅家变电站新建、昌盛变电站间隔扩建及傅家至昌盛线路3个单项工程。该工程投产后,将满足通榆县新能源项目接网和上送需求,为白城南部规划风光资源接入创造有利条件。

信息来源:通榆发布
